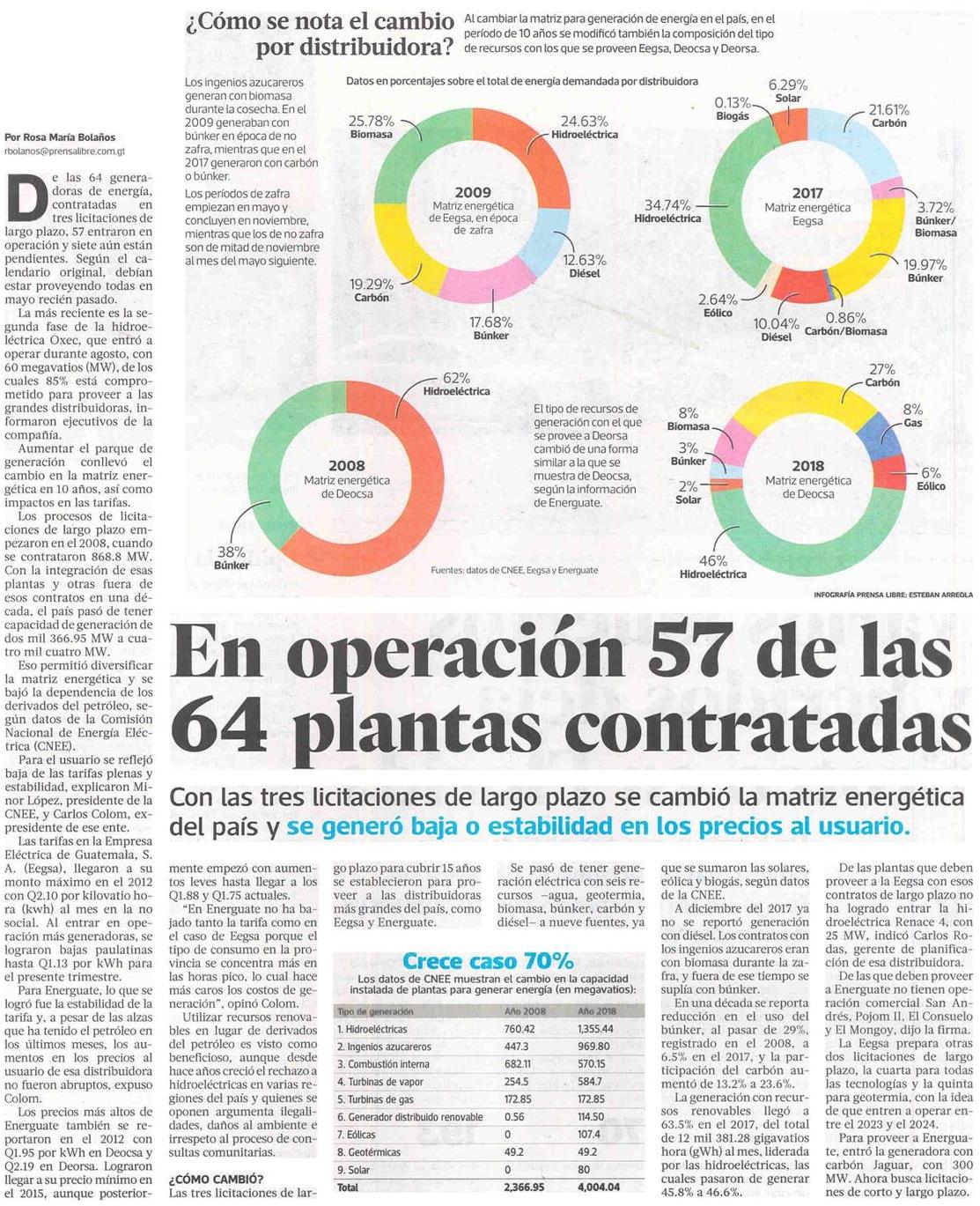

De las 64 generadoras de energía, contratadas en tres licitaciones de largo plazo, 57 entraron en operación y siete aún están pendientes. Según el calendario original, debían estar proveyendo todas en mayo recién pasado. La más reciente es la segunda fase de la hidroeléctrica Oxec, que entró a operar durante agosto, con 60 mega vatios (MW), de los cuales 85% está comprometido para proveer a las grandes distribuidoras, informaron ejecutivos de !a compañía.
